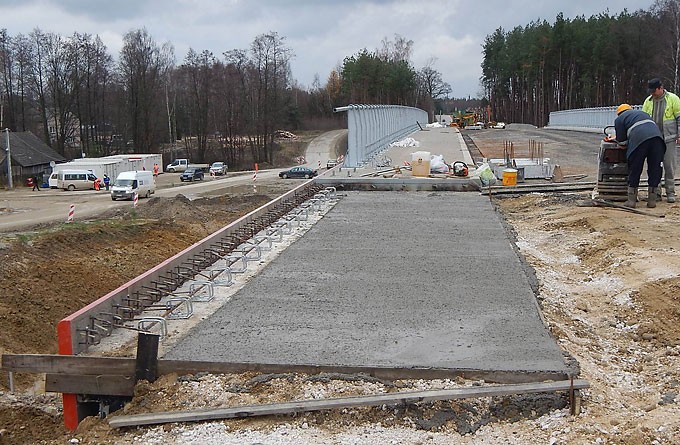

W tym tygodniu na budowanej autostradzie A4 z Tarnowa do Dębicy w mniejszym zakresie prowadzono roboty: drogowe, mostowe i branżowe. Było to zwiazane z niesprzyjającymi warunkami atmosferycznymi (ujemne temperatury i podmokły teren). Na moście E-118 rozpoczęto nasuwanie ustroju nośnego (sekcja A). Na wszystkich odcinkach autostrady pracowało łącznie każdego dnia ok 600 osób i ok. 200 maszyn budowlanych. Poniżej prezentujemy raport z budowy A4.
W tym tygodniu wykonawca autostrady A4 na odcinku z Tarnowa do Dębicy kontynuował prace na trasie głównej i drogach poprzecznych: w zakresie dowozu materiałów, wywozu nieprzydatnego materiału z placu budowy, profilowania skarp i rowów oraz przy zagęszczaniu i stabilizacji nasypów. W trakcie robót bitumicznych: ułożono podbudowę 9 cm WMS na trasie głównej w km. 514+350-515+000 jezdnia prawa; 519+350-519+450 jezdnia prawa, a także podbudowę 8 cm WMS w km 519+450-519+765 jezdnia prawa i 519+765-520+175 jezdnia prawa. Prowadzono roboty: na przepustach (udrożnienie rur drenażowych, montaż geowłókniny), odwodnienie (montaż studni, przykanalika i drenażu podłużnego), teletechnika ( budowa kanalizacji), obwód utrzymania autostrady OUA (roboty tynkowe, murowe, sufity podwieszane oraz instalacja elektryczna wewnętrzna). Główne roboty na obiektach mostowych to: sprężenie ustroju nośnego WD-106A od strony Tarnowa, nasunięcie ustroju nośnego E-118 sekcja A oraz roboty wykończeniowe na pozostałych obiektach.
Poniżej prezentujemy procentowe wykonanie prac na poszczególnych odcinkach budowanej trasy:
Odc. I-IV i VIIC |
||
ASORTYMENT |
PLAN |
% WYKONANIA ROBÓT * Odc. I-IV i VIIC |
Nasypy: |
995 890,67 m3 |
70% |
Wykopy: |
277 938,70 m3 |
109%** |
Podbudowa pomocnicza z kruszywa: |
1 137 306,89 m2 |
41% |
Podbudowa zasadnicza BA: |
448 158,76 m2 |
39% |
Warstwa wiążąca: |
443 917,65 m2 |
29% |
Warstwa ścieralna SMA: |
441 424,00 m2 |
0% |
Odc. V-VIIIB |
||
ASORTYMENT |
PLAN |
% WYKONANIA ROBÓT * Odc.V-VIIIB |
Nasypy: |
846 739,00 m3 |
89% |
Wykopy: |
182 434,80 m3 |
211%** |
Podbudowa pomocnicza z kruszywa: |
752 918,03 m2 |
25% |
Podbudowa zasadnicza BA: |
374 932,00 m2 |
15% |
Warstwa wiążąca: |
369 885,00 m2 |
14% |
Warstwa ścieralna SMA: |
369 582,00 m2 |
5% |
Obiekty mostowe: |
Liczba obiektów na których prowadzono prace |
19z 30 w tym 1 oddany do użytkowania |
*) W związku z tym, że część prac została wykonana przez poprzedniego Wykonawcę, w powyższym zestawieniu prezentujemy postęp prac wykonanych tylko przez obecnego Wykonawcę.
**) Występuje przekroczenie ilości przedmiarowej, jest to spowodowane niedoszacowaniem i wystąpieniem dodatkowej wymiany gruntu.
W przyszłym tygodniu Wykonawca planuje dalsze prace na trasie głównej, roboty ziemne, prace kanalizacyjne, telekomunikacyjne.
