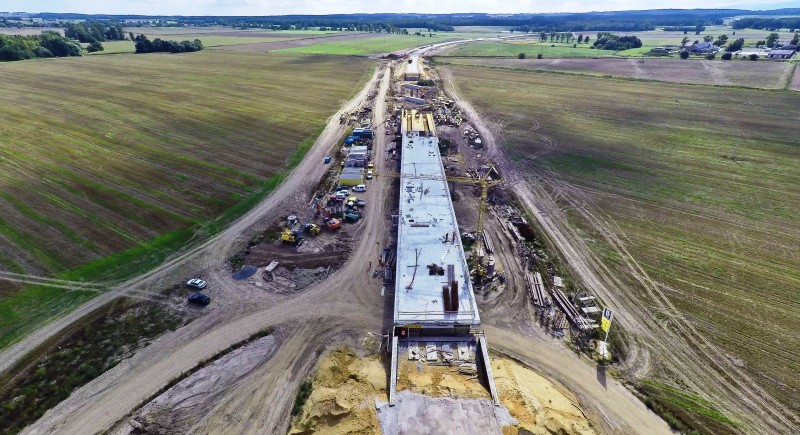

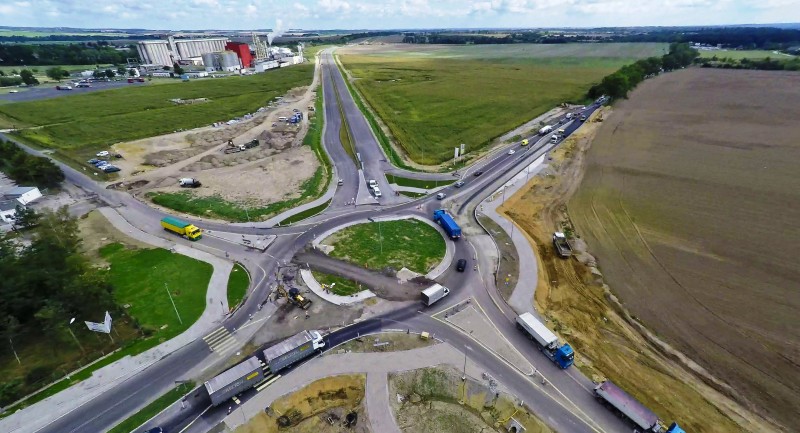

Postęp prac na budowie nyskiej obwodnicy

16-09-2016
Przedstawiamy comiesięczny raport z budowy obwodnicy Nysy wraz z najświeższymi zdjęciami inwestycji.
Stopień zaawansowania prac na budowie obwodnicy Nysy w ciągu dróg krajowych 46 i 41 (stan na 31 sierpnia 2016r.) ROBOTY DROGOWE Aktualnie prowadzone są następujące roboty: • Wzmacnianie skarp wykopów siatką antyerozyjną i gwoździami na DK41, • Przygotowanie podłoża do wykonywania kolejnych warstw konstrukcyjnych nawierzchni, • Realizacja robót ziemnych w zakresie nasypów, wykopów, profilowania skarp i rowów drogowych oraz górnej warstwy nasypu (GWN) w obrębie obiektów mostowych oraz na skrzyżowaniach z drogami poprzecznymi, • Realizacja warstw konstrukcyjnych tj. warstwa mrozoochronna, podbudowa z kruszywa, • Wykonywanie robót bitumicznych w zakresie warstwy podbudowy asfaltowej, warstwy wiążącej, warstwy ścieralnej SMA, • Montaż sączków podłużnych w pasie rozdziału i poboczach, • Wykonywanie krawężników i ścieków monolitycznych metodą ślizgową, • Układanie krawężników kamiennych, • Układanie poboczy z kruszywa, • Nawierzchnie z kostki brukowej w obrębie ronda Goświnowice, ronda Radzikowice, węzła Nysa, ronda Niwnica, • Humusowanie z obsianiem nasionami trawy, • Montaż barier ochronnych stalowych. Zaawansowanie robót drogowych:  Wykonanie wykopów w gruntach nieskalistych: 97%  Wykonanie nasypów: 96%  Przygotowanie podłoża pod warstwy konstrukcyjne nawierzchni: 70%  Wykonanie warstwy mrozoochronnej: 88%  Wykonanie podbudowy pomocniczej z kruszywa: 91%  Podbudowa AC: 86%  Warstwa wiążąca: 83%  Warstwa ścieralna SMA: 50%  Nawierzchnie z kostki brukowej: 54%  Roboty wykończeniowe: 75% OBIEKTY INŻYNIERSKIE Obiekty mostowe: Obecnie trwają roboty na wszystkich 14 obiektach mostowych. Wykonano wszystkie fundamenty na obiektach oraz większość podpór (na 13-tu z 14-tu obiektów). Dotychczas zabetonowano 11 z 14 całkowitych ustrojów nośnych (WN4, WC5, WC6, WN6, WN7, WN3, M2, WC1 – obie nitki, WC2 – obie nitki, WC3 – obie nitki, WC4) Dodatkowo w miesiącu sierpniu zabetonowano przęsło 1-2 ustroju obiektu M1. Obecnie trwają prace nad wykonaniem ustroju nośnego w przęśle nurtowym obiektu M1 oraz w przęśle 3-4 obiektu M3. Ponadto, wykonywane są roboty w poniższych asortymentach: • Prace zbrojarskie, szalunkowe oraz betoniarskie ( podpory, ustroje nośne, płyty przejściowe) • Roboty izolacyjne powierzchni betonowych • Zasypki fundamentów, korpusów wraz z formowaniem stożków nasypowych • Roboty przyobiektowe (murki oporowe, umocnienia stożków, schody skarpowe) • Roboty związane z wyposażeniem obiektów (deski gzymsowe, kapy chodnikowe, krawężniki oraz bariery energochłonne, kolektory odwadniające). Zawansowanie robót na obiektach mostowych:  roboty przygotowawcze – 100%  fundamenty – 100%  korpusy podpór i konstrukcje oporowe – 98%  ustroje nośne - 87%  łożyska – 94%  urządzenia dylatacyjne – 50%  odwodnienie – 46%  izolacje cienkie– 95%  izolacje grube – 47%  roboty ziemne – 87%  wyposażenie (krawężniki, kapy chodnikowe, balustrady, bariery itp.) – 31%  roboty przyobiektowe (płyty przejściowe, umocnienia stożków) – 57%  zabezpieczenie antykorozyjne betonu – 21% Przepusty ramowe: Obecnie na wszystkich 9 przepustach ramowych trwają roboty wykończeniowe Przepusty rurowe: Wykonano 48 z 48 przepustów rurowych. Na 27 przepustach wykonywany jest obruk części wlotowych i wylotowych na skarpach. ROBOTY BRANŻOWE Aktualnie prowadzone są następujące roboty: • Budowa kanalizacji deszczowej • Przebudowa sieci drenarskiej • Budowa oświetlenia • Zasilanie obiektów • Budowa kanału technologicznego • Zbiorniki (retencyjne, retencyjno-infiltracyjne) Zaawansowanie robót branżowych:  Przebudowa kanalizacji sanitarnej: usunięto wszystkie kolizje (7 kolizji)  Przebudowa sieci wodociągowej: usunięto wszystkie kolizje (7 kolizji)  Przebudowa sieci gazowej: usunięto wszystkie kolizje (4 kolizje)  Przebudowa kanalizacji deszczowej: usunięto kolizję (1 kolizja)  Przebudowa sieci energetycznych: usunięto 23 z 25 kolizji  Przebudowa sieci teletechnicznych: usunięto wszystkie kolizje (11 kolizji)  Przebudowa sieci drenarskiej – 73%  Budowa kanalizacji deszczowej – 75%  Budowa kanału technologicznego – 80%  Budowa oświetlenia (6 szt.) - zakończono 0 szt.  Zasilanie obiektów: znaki aktywne, znaki zmiennej treści, stacje meteo, przepompownie (26 szt.) – zakończono 0 szt.  Zbiorniki: retencyjne, retencyjno-infiltracyjne (12 szt.) - zakończono 1 szt. PODSUMOWANIE Stopień zaawansowania finansowego kontraktu, czyli robót odebranych i zafakturowanych wynosi 63,12 %.
