O odcinkach A1 na terenie woj. śląskiego pisaliśmy tutaj
Łódzkie odcinki A1
Tuszyn – Piotrków Trybunalski Południe
Fragment autostrady wybudowany w czasach PRL przechodzi do przeszłości. To pierwszy z łódzkich odcinków na który podpisano umowę w 30 lipca 2018 roku. Na blisko 16-kilometrowej trasie wykonano już ponad 1/3 prac przygotowawczych. Prowadzone są prace ziemne, odhumusowanie, rozbiórka nawierzchni, wzmocnienia gruntu, wyburzenia obiektów inżynierskich i budowa dróg technologicznych. Przypomnijmy, że nowa A1 na tym odcinku będzie miała po trzy pasy ruchu w każdym kierunku.
Na całym przebudowywanym fragmencie ruch w obu kierunkach odbywa się po jezdni wschodniej (prowadzącej do Gdańska). W kierunku południowym wyznaczono dwa pasy ruchu, w stronę przeciwną jeden. Na wysokości Piotrkowa Trybunalskiego, gdzie w autostradę A1 włącza się droga ekspresowa S8 są spowolnienia i krótkie zatrzymania. Warto podkreślić, że po zakończeniu prac węzeł Piotrków Trybunalski Zachód zyska możliwość jazdy z Łodzi w kierunku Warszawy i z Warszawy do Łodzi. Dotychczas było to niemożliwe, a jadąc z Łodzi lub Warszawy można było kierować się tylko na Katowice.
Piotrków Trybunalski Południe – Kamieńsk
Na najdłuższy z przebudowywanych odcinków dawnej gierkówki, mierzący ok. 24 km, umowę na realizację w systemie projektuj i buduj (takim samym jak i na pozostałych odcinkach) podpisano w 18 kwietnia 2019 r. Obecnie trwa faza projektowania a prace budowalne rozpoczną się po uzyskaniu decyzji zezwolenia na realizację inwestycji drogowej.
Kamieńsk – Radomsko

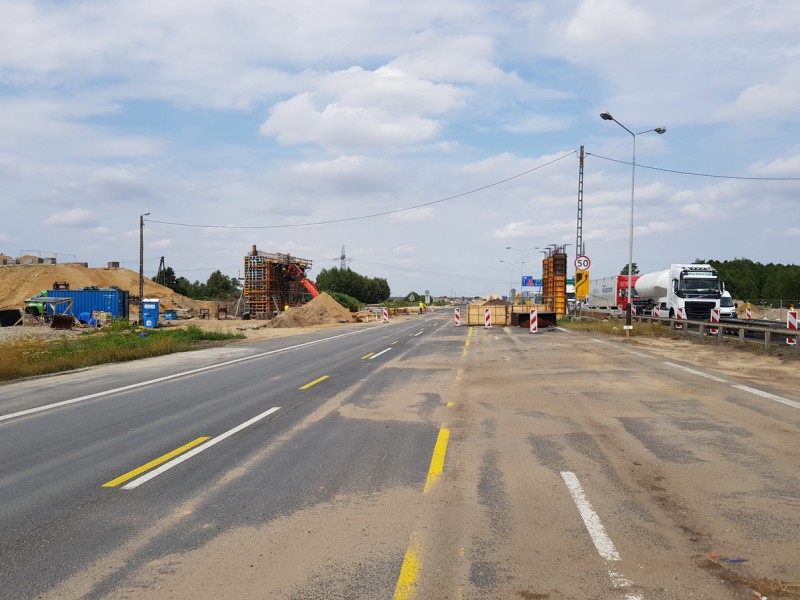

Umowę przebudowę tego odcinka podpisano 14 września 2018 roku. Ruch pojazdów w obu kierunkach przeniesiono na jezdnię zachodnią, a kierowcy jadący w stronę Częstochowy mają do dyspozycji dwa pasy, a w przeciwnym kierunku jeden. Prowadzona jest budowa dróg technologicznych, objazdów, odhumusowywane są skarpy i tereny przyległe, wykonywane są wykopy, nasypy i wały ziemne. Trwa przebudowa sieci: telekomunikacyjnej, gazu: średniego i niskiego ciśnienia, konserwacja rowów melioracyjnych.
Radomsko – granica województw

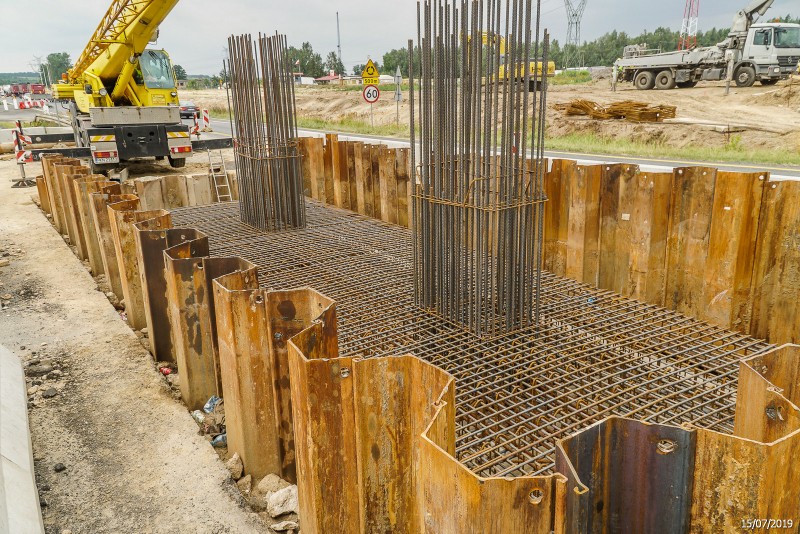

Umowę na przebudowę tego odcinka podpisano 30 sierpnia 2018 roku, a prace ruszyły wiosną br. Na całym 7-kilometrowym odcinku ruch pojazdów w obu kierunkach przeniesiono na jezdnię zachodnią, a kierowcy jadący w stronę Częstochowy mają do dyspozycji dwa pasy, a w przeciwnym kierunku jeden. Trwa odhumusowywanie, wykonywane są wykopy na ciągu głównym i na drogach poprzecznych, wykopy pod posadowienie obiektów inżynierskich, jednocześnie trwa montaż elementów prefabrykowanych przepustów i montaż zbrojenia, oraz betonowanie ław fundamentowych na obiektach.
Pierwsze z przebudowywanych odcinków A1 oddamy do ruchu w IV kwartale 2021 roku i z końcem tego roku przejedziemy całą trasą od Tuszyna do Częstochowy korzystając tymczasowo z jednej jezdni pomiędzy Piotrkowem i Kamieńskiem. Druga jezdnia będzie gotowa w grudniu 2022 r. Przypomnujmy, że wraz z zakończeniem prac kierowcy będą mieli do dyspozycji po trzy pasy ruchu.
