Budowa drogi ekspresowej S19 jest coraz bardziej zaawansowana. Postępy prac na odcinkach między Lublinem a Kraśnikiem oglądali wczoraj z dziennikarze lubelskich mediów.
Wizyta studyjna miała miejsce na trzech odcinkach: Lublin - Niedrzwica Duża, Niedrzwica Duża - Kraśnik, obwodnica Kraśnika, o łącznej długości ok. 42 km. Poza dwujezdniową drogą, powstaną tu m.in. 44 obiekty mostowe, pięć węzłów drogowych i cztery pary Miejsc Obsługi Podróżnych.
Lublin - Niedrzwica Duża

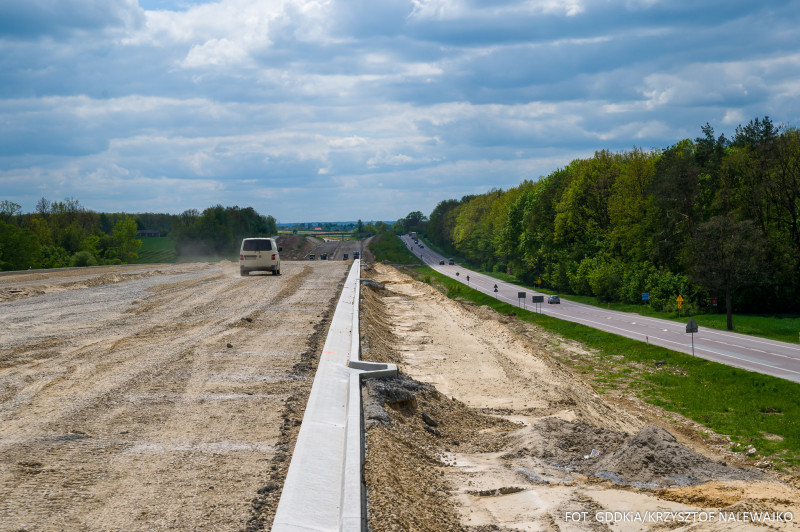

Na 12-kilometrowym odcinku między Lublinem a Niedrzwicą Dużą w 93 proc. jezdni ułożona jest już bitumiczna warstwa wiążąca. Z kolei budowa obiektów mostowych zaawansowana jest w 90 proc. W przyszłym tygodniu przejezdny będzie wiadukt przebiegający nad powstającą trasą S19, przy ul. Bychawskiej w ciągu drogi wojewódzkiej nr 834. W czwartek wykonawca przeprowadził próby obciążeniowe obiektu, które zakończyły się pomyślnie. Trwają też prace m.in. przy budowie dróg dojazdowych, MOP Radawiec i MOP Zemborzyce, roboty zabezpieczające i wykończeniowe na wiaduktach. Powstaje też system odwodnienia drogi i ekrany akustyczne. Ogólne zaawansowanie robót wynosi tu 71 proc. Zakończenie prac planowane jest na przełomie III i IV kwartału tego roku.
Niedrzwica Duża - Kraśnik

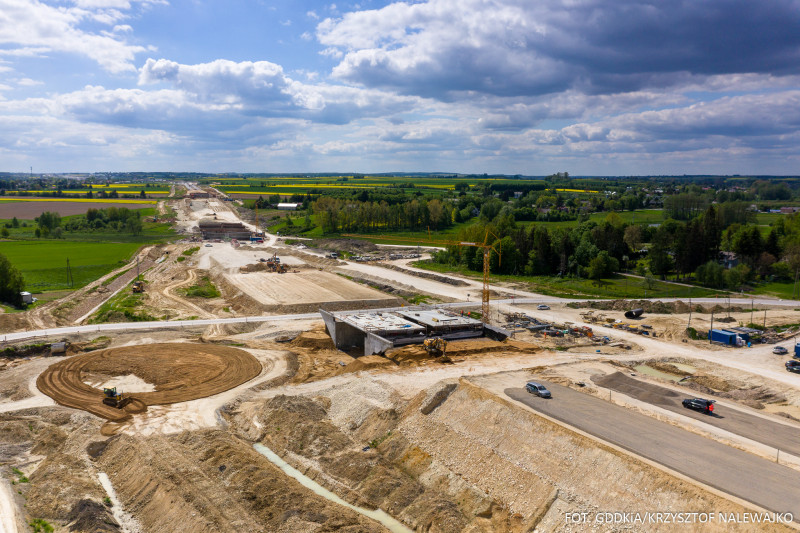

Na 20-kilometrowym odcinku między Niedrzwicą Dużą a Kraśnikiem wykonawca prowadzi prace w pełnym zakresie i we wszystkich branżach. Na fragmencie o długości ok. 13 km ułożona jest już bitumiczna warstwa podbudowy. Trwają też prace przy obiektach mostowych, wykonywaniu nasypów, czy odspajaniu oraz kruszeniu gruntów skalistych. Powstają także zbiorniki retencyjne, czy oświetlenie na przyszłym MOP Rudnik. Zaawansowanie robót przekroczyło półmetek. Zakończenie prac planowane jest w II kwartale przyszłego roku.

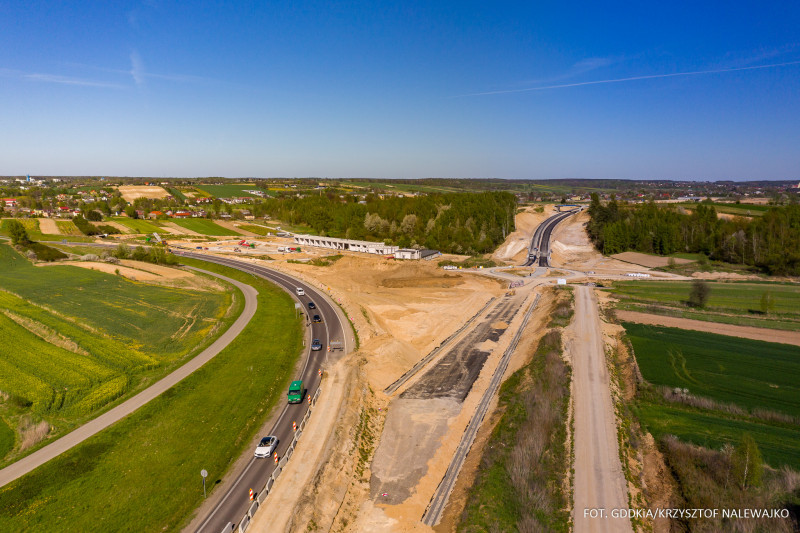

Obwodnica Kraśnika
W ok. 69 procentach zaawansowane są prace na 10-kilometrowej obwodnicy Kraśnika. Tutaj obiekty mostowe wykonane są już w 85 proc. Trwają prace bitumiczne w ciągu trasy głównej, powstają drogi dojazdowe, a także łącznik drogi krajowej nr 74 z węzłem Kraśnik Południe i Obwód Utrzymania Drogi Ekspresowej. Budowane są także Miejsca Obsługi Podróżnych (MOP Słodków). Na ukończeniu jest najdłuższy obiekt na tym odcinku - estakada nad naturalnym wąwozem w miejscowości Słodków Drugi. Ma ona 220 metrów długości i 17 metrów wysokości. Obecnie trwają tu prace wykończeniowe i zabezpieczające. Zakończenie robót na obwodnicy Kraśnika planowane jest w IV kwartale tego roku.
