Nowe odcinki dróg krajowych w budowie

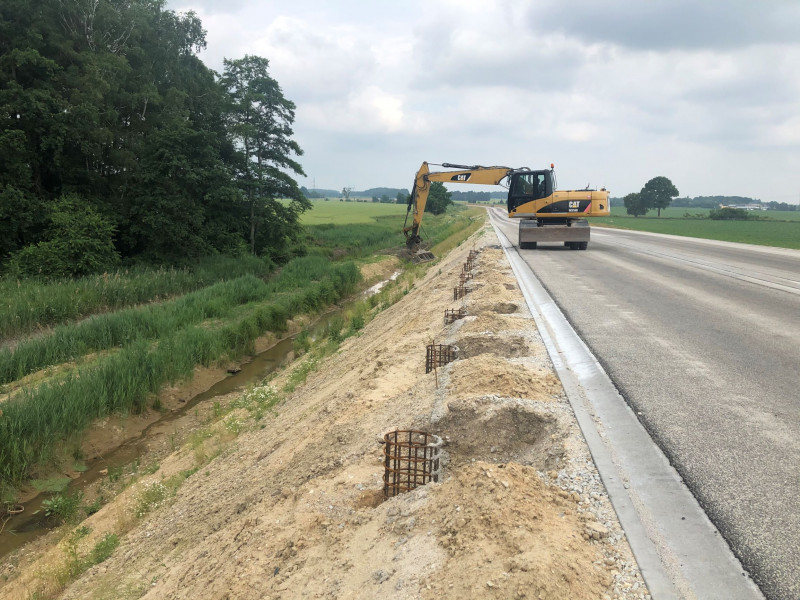

Zaawansowanie prac przy budowie obwodnicy Niemodlina o długości około 11,5 km wynosi obecnie około 80 proc. Wykonawca realizuje prace związane z budową konstrukcji drogi - układane są warstwy podbudowy z kruszywa oraz podbudowy mineralno-bitumicznej, zrealizowane są już pierwsze odcinki z warstwą ścieralną. Równolegle prowadzone są roboty polegające na ostatecznym profilowaniu i humusowaniu skarp nasypów i wykopów. Trwają również prace brukarskie przy wypełnianiu pasa rozdziału kostką betonową. Wykonawca kontynuuje też prace wykończeniowe na obiektach inżynierskich.
Trwają ostatnie prace przy budowie węzła Niemodlin - jednego z istotniejszych elementów powstającej trasy - na skrzyżowaniu drogi wojewódzkiej nr 405 z budowaną obwodnicą.
W zakresie węzła Sosnówka aktualnie kontynuowane są prace przy budowie ronda turbinowego w ramach łącznika, który zapewni komunikację pomiędzy drogą krajową nr 46 i przyszłą obwodnicą.
Inwestycja, dla której zakończenie prac jest planowane w IV kwartale br., ominie Niemodlin po południowej i wschodniej stronie. Na trasie drogi, o klasie technicznej GP (droga główna ruchu przyspieszonego), powstaną dwa węzły drogowe (Niemodlin i Sosnówka) oraz 18 obiektów inżynierskich. Największym z nich będzie most nad rzeką Ścinawą o długości prawie 300 m. Wybudowana obwodnica Niemodlina poprawi przepustowość miejskich ulic i płynność ruchu lokalnego poprzez wyprowadzenie ruchu tranzytowego poza obszar miasta. Realizacja inwestycji wpłynie na wzrost poziomu bezpieczeństwa zarówno kierujących pojazdami, jak i mieszkańców Niemodlina, ale również wsi Brzęczkowice i Sosnówka.
Po wydaniu w czerwcu br. decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) dla budowy północnej obwodnicy Kędzierzyna-Koźla w ciągu DK40 o długości 14,6 km, już w lipcu wykonawca przystąpił do prac w terenie. Aktualne zaawansowanie dla tego zadania wynosi około 45 proc. Na znacznym odcinku przyszłej obwodnicy ułożono już podbudowę zasadniczą z kruszywa oraz podbudowę bitumiczną. W zakresie robót drogowych wykonawca prowadzi także prace przy profilowaniu i humusowaniu skarp. Prowadzone są prace przy obiektach mostowych w zakresie fundamentów, podpór oraz ustrojów nośnych. Duże zaawansowanie jest widoczne przy budowie obiektu MD-1 nad rzeką Kłodnicą, który docelowo będzie miał długość 113,5 m.
W ramach inwestycji powstanie docelowo 18 obiektów inżynierskich oraz cztery ronda. Przebudowane zostaną odcinki istniejących dróg w miejscach połączenia z obwodnicą. Powstaną także urządzenia ochrony środowiska i bezpieczeństwa ruchu drogowego. Obwodnica zostanie oddana do ruchu w IV kwartale 2022 roku.

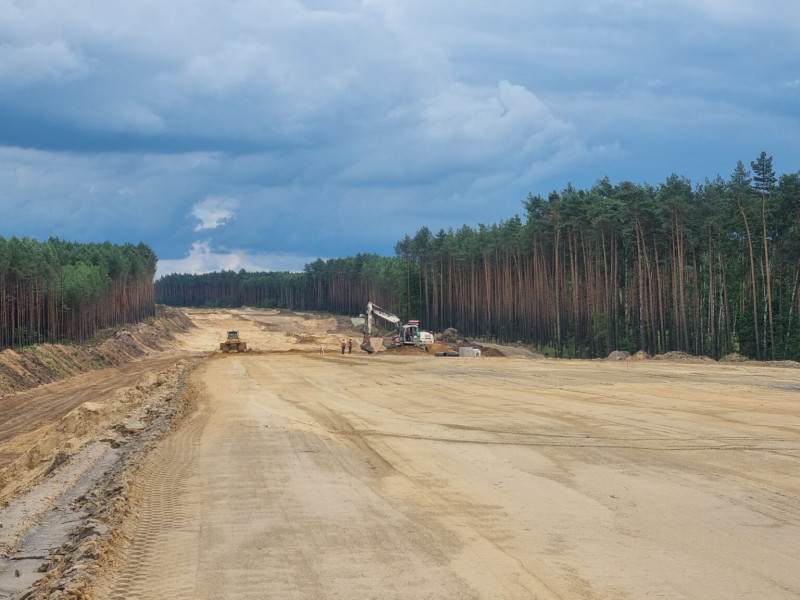

Obwodnica Olesna jest realizowana w systemie Projektuj i buduj. Wykonawca inwestycji wybuduje obwodnicę o łącznej długości 24,8 km. W marcu br. został złożony wniosek o wydanie decyzji ZRID dla tej inwestycji.
W zakresie branży drogowej prowadzone są prace przy budowie nasypów. Ponadto niemal na całej długości odcinka trwa odhumusowanie przebiegu obwodnicy. Trwają też prace przy sześciu obiektach mostowych, gdzie wykonywane są wzmocnienia podłoża pod fundamenty, ławy fundamentowe oraz przyczółki.
Projektowana obwodnica będzie drogą klasy technicznej S, dwujezdniową z dwoma pasami ruchu w każdym kierunku. W ramach inwestycji powstaną 24 obiekty mostowe, węzeł Olesno wraz z dwoma rondami na skrzyżowaniu z drogą wojewódzką nr 487 oraz kolejne dwa ronda - na początku i końcu obwodnicy. Planowany termin oddania obwodnicy do ruchu to IV kwartał 2022 roku.
Obwodnica Praszki jest realizowana w systemie Projektuj i buduj. Wykonawca inwestycji wybuduje obwodnicę o łącznej długości 12,8 km. 11 grudnia 2020 roku Wojewoda Opolski wydał decyzję ZRID, umożliwiającą rozpoczęcie prac w terenie. Wykonawca inwestycji po przekazaniu placu budowy przystąpił do prac przygotowawczych. Po zakończeniu prac związanych z wyznaczaniem przez geodetów przebiegu drogi i odhumusowaniu trasy głównej, prowadzone są prace przy budowie wykopów i nasypów w ciągu trasy głównej. Rozpoczęto prace na większości obiektów inżynierskich.
Projektowana obwodnica będzie drogą jednojezdniową z dwoma pasami ruchu. W ramach inwestycji powstanie 10 obiektów mostowych oraz cztery ronda. Planowany termin oddania inwestycji to IV kwartał 2022 roku.
Poza zadaniami realizowanymi na terenie woj. opolskiego, aktualnie na terenie województwa wielkopolskiego realizowane są prace przy drugim etapie obwodnicy Kępna. Inwestycja w ciągu nowego odcinka drogi ekspresowej S11 realizowana jest w dwóch etapach. Trwają ostatnie prace wykończeniowe dla tej inwestycji, a termin zakończenia przewidziany kontraktem to wrzesień 2021 r.
W ramach inwestycji wybudowano odcinek drogi ekspresowej o długości ok. 6,8 km wraz z łącznikiem z istniejącą drogą krajową nr 11 o długości ok. 1,3 km. Drugi etap obwodnicy Kępna wyprowadzi z miasta ruch tranzytowy na osi północ - południe w ciągu obecnej DK11, a przyszłej S11. Ułatwiony zostanie dojazd do Kępna od strony drogi ekspresowej S8 i uprości się połączenie z DK39 w kierunku Namysłowa.
Rozpoczęliśmy rozbudowy kilku odcinków dróg krajowych
Warto dodać, że na etapie realizacji są aktualnie odcinki DK39 Smarchowice - Namysłów (2,8 km), DK41 w Wierzbięcicach (3,5 km) oraz DK45 na odcinku Rogów Opolski - węzeł Opole Południe (2 km). Natomiast na etapie przetargów na realizację odcinki: koniec obwodnicy Praszki - granica woj. opolskiego i łódzkiego (6,8 km) oraz granica woj. opolskiego i dolnośląskiego - obwodnica Kamienicy - Paczków (5,7 km).
Szereg zadań na etapie przygotowania
Zanim maszyny drogowe wjadą na plac budowy, należy przygotować dokumentację i uzyskać stosowne zezwolenia. Ten okres, proces prac przygotowawczych, trwa dłużej niż sama realizacja. Dlatego też budując nowe odcinki dróg, równolegle realizujemy prace przygotowawcze dla kolejnych zadań. Wśród nich są takie, dla których przewidziano budowę nowych odcinków dróg oraz takie, których efektem będzie rozbudowa istniejących tras w celu podniesienia komfortu i bezpieczeństwa jazdy, przy jednoczesnym dostosowaniu tych odcinków do nośności 11,5 t/oś.
