Słoneczna pogoda sprzyja budowniczym autostrady A1 pomiędzy Pyrzowicami a Rząsawą.
Warunki pogodowe sprzyjają budowniczym. Na pięćdziesięciu siedmiu kilometrach autostrady A1 trwa intensywna budowa.
Na odcinku F od węzła „Rząsawa” (z węzłem) do węzła „Blachownia (z węzłem) w ramach robót drogowych trwa budowa objazdu drogi wojewódzkiej DW 483 i DW 491, wykonywana jest kanalizacja deszczowa, drogi technologiczne, roboty ziemnie, takie jak: nasypy i wykopy, odhumusowanie trasy głównej i łącznic „Węzła Lgota” i „Węzła Blachownia”.
W ramach robót mostowych wykonywane są:
- roboty zbrojarskie na podporach wiaduktu autostradowego nr 352 oraz wiaduktu drogowego nr 354,
- betonowanie wszystkich przyczółków, słupów, skrzydeł oraz ścianek zaplecznych przyczółków wiaduktu autostradowego nr 353,
- deskowanie ław skrzydeł podpory nr 1 wiaduktu drogowego nr 355,
- roboty betoniarskie ław skrzydeł podpory nr 1 wiaduktu autostradowego nr 357,
- pogrążanie ścianek szczelnych mostu autostradowego nr 364,
- roboty zbrojarskie na podporze B wiaduktu autostradowego nr 360 i na wiadukcie drogowym nr 361,
- roboty betoniarskie fundamentu nr 2 na jezdni lewej na wiadukcie drogowym nr 362,
- wzmacnianie podłoża kolumnami DSM wiaduktu autostradowego nr 363,
- roboty przygotowawcze do wykonania obciążenia próbnego kolumn DSM wiaduktu autostradowego nr 365,
- wymiana gruntu na mostu autostradowego nr 368,
- wzmacnianie podłoża kolumnami CFA na podporze A wiaduktu autostradowego nr 370,
- roboty zbrojarskie trzonu podpory A na jezdni lewej wiaduktu autostradowego nr 375.
Przy przepustach trwają roboty ziemne przy nasypach i wykopach, wzmacnianie podłoża kolumnami DSM, demontaż deskowania, roboty betoniarskie, montaż elementów prefabrykowanych, montaż igłofiltrów.
Na tym odcinku przeprowadza się równolegle roboty branżowe, takie jak:
- przebudowa sieci wodociągowej,
- przebudowa sieci energetycznej niskiego napięcia,
- przebudowa sieci energetycznej średniego napięcia,
- przebudowa sieci wysokiego napięcia,
- przebudowa sieci teletechnicznej,
- przebudowa rurociągu paliwowego.
Zaawansowanie robót drogowych wynosi 2,27%, robót mostowych 2,34%, robót branżowych 7,20%.
Na odcinku G od węzeł „Blachownia ” (bez węzła) do węzeł „Zawodzie (z węzłem) wykonywane prace w zakresie robotów drogowych to:
- wymiana gruntu,
- stabilizacja podłoża,
- wykonywanie warstwy nasypu z piasku,
- profilowanie i zagęszczanie podłoża,
- wykop rowów odwadniających,
- transport i składowanie piasku.
Roboty mostowe obejmują:

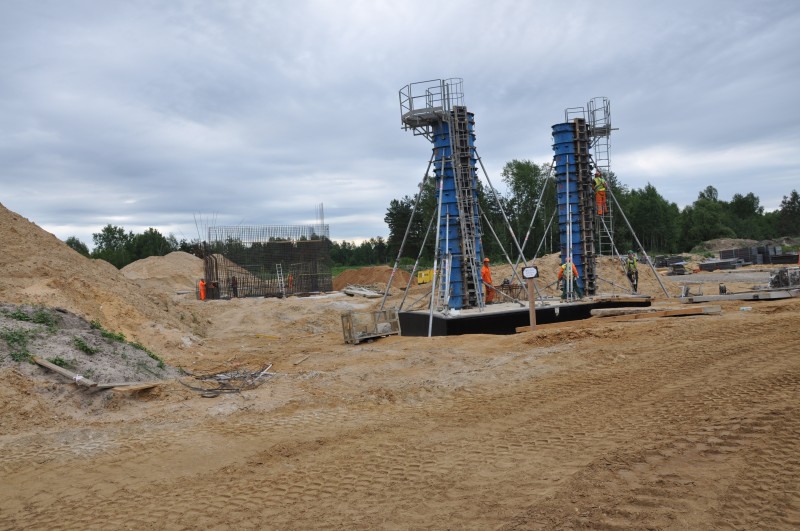

- montaż zbrojenia i betonowanie fundamentów wiaduktu drogowego-377,
- montaż zbrojenia korpusów przyczółków i słupów wiaduktu drogowego nr 377,
- zasypki inżynierskie obiektów estakady autostradowej nr 377a i 377b,
- montaż zbrojenia i betonowanie płyty ustroju nośnego estakady autostradowej nr 377b,
- montaż zbrojenia i betonowanie korpusu przyczółka wiaduktu drogowego nr 378,
- betonowanie korpusów przyczółków wiaduktu autostradowego nr 379,
- montaż zbrojenia fundamentów wiaduktu autostradowego nr 381,
- montaż zbrojenia fundamentów mostu autostradowego nr 382,
- montażu zbrojenia i betonowania płyt dennych przepustów,
- montażu prefabrykatów skrzynkowych dla przepustów,
- montaż zbrojenia i betonowanie ścian czołowych przepustów,
- montaż zbrojenia i betonowanie płyt zespalających przepustów.
W ramach robót branżowych trwa przebudowa sieci wodociągowej, elektrycznej WN, SN, NN oraz kanalizacji sanitarnej.
Zaawansowanie robót drogowych wynosi 13,81%, robót mostowych 32,01%, robót branżowych 8,43%.
Obecnie na odcinku H od węzła Woźniki do węzła Zawodzie wykonywane prace w zakresie robotów drogowych to:
- wypełnianie zaczynem cementowym pustek eksploatacyjnych po kopalni w ciągu głównym autostrady,
- wymiana gruntu na ciągu głównym autostrad,
- stabilizacja podłoża,
- wzmocnienia podłoża za pomocą materaca typu c,
- budowa kolumn żwirowo-betonowych,
- wykonanie nasypu,
- wykonanie wykopu,
- wykonanie warstwy kruszywa stabilizowanego cementem.
Roboty mostowe obejmują:
- betonowanie korpusu podpory 1, deskowanie i zbrojenie skrzydeł podpory 1 na wiadukcie drogowym nr 383,
- deskowanie i zbrojenie korpusu podpory 3 na wiadukcie drogowym nr 384,
- deskowanie i zbrojenie skrzydeł podpory 1, 2 strona lewa na przejściu zwierząt średnich nr 1,
- deskowanie i zbrojenie korpusów podpory 1 i 3 na wiadukcie drogowym nr 388,
- deskowanie i zbrojenie ustroju nośnego na wiadukcie drogowym nr 389,
- zagłębianie ścianek szczelnych, wykonanie betonu podkładowego pod fundamenty na wiadukcie drogowym nr 392,
- zasypki fundamentów, przygotowywanie zbrojenia ciosów podłożyskowych na przejeździe gospodarczym nr 396,
- zbrojenie fundamentu podpory 2 na wiadukcie autostradowym nr 398,
- próbne obciążenia pali na moście autostradowym nr 393,
- betonowanie fundamentów wlotu/wylotu, betonu podkładowego pod prefabrykaty, montażu prefabrykatów, betonowanie płyty zespalającej, wykonanie izolacji cienkich i grubych, zasypki na przepustach pod autostradą,
- betonowania ścian wlotu/wylotu, izolacje cienkie i grube oraz zasypki na przepustach pod autostradą.
Jednocześnie przebudowywana jest sieć wodociągowa w gminach Poczesna i Konopiska oraz Woźniki.
Zaawansowanie robót drogowych wynosi 24,34 %, robót mostowych 13,93%, robót branżowych 11,06 %.
Największe zaawansowanie robót jest na odcinku I od węzła Pyrzowice do węzła Woźniki.
Dla robót drogowych wynosi 61,41%, dla robót mostowych 32,15%, zaś dla robót branżowych 18,93%.
Obecnie wykonywane prace w zakresie robotów drogowych to:
- wykonywanie nasypu,
- wykonywanie górnej warstwy nasypu,
- odhumusowanie,
- podbudowa z kruszywa stabilizowanego cementem,
- podbudowa z chudego betonu,
- wykonywanie wykopu w rejonie lotniska MPL Katowice w Pyrzowicach,
- wykonywanie głębokiej wymiany gruntu,
- wykonywanie płytkiej wymiany gruntu,
- wykonywanie wzmocnienia za pomocą półmateraca,
- profilowanie i zagęszczanie podłoża,
- wykonywanie warstwy mrozoochronnej.
Roboty mostowe obejmują:
- montaż rusztowań i deskowań ustroju nośnego, montaż łożysk wiaduktu drogowego nr 405, wykonywanie izolacji lekkich,
- zbrojenie i betonowanie korpusów, skrzydeł i słupów na estakadzie nr 403, przygotowanie szalunków ustroju nośnego, wykonywanie izolacji lekkich,
- zbrojenie i betonowanie korpusu i skrzydeł, zbrojenie i betonowanie słupów mostu autostradowego nr 407,
- zbrojenie korpusu i skrzydeł wiaduktu autostradowego nr 408,
- zbrojenie i betonowanie fundamentów wiaduktu drogowego nr 414,
- prace na przejściu dla zwierzyny średniej nr 9 i 10, przejściu dla zwierzyny dużej nr 3 i 4, przejściu dla zwierzyny małej nr 13, 16,
- prace na przepustach pod autostradą nr 16, 17, 21, 24, 28, 53, 64, 65, 66, 67, 68, 69,
- wykonywanie pali jet-grounting na małym moście nr 16.
