Podsumowanie działań na wielkopolskich drogach krajowych w 2018 roku.




W minionym roku 2018 Generalna Dyrekcja Dróg Krajowych i Autostrad realizowała zadania ujęte w rządowym

PROGRAMIE BUDOWY DRÓG KRAJOWYCH NA LATA 2014-2023

(z perspektywą do 2025r.)

Jest to Program zatwierdzony 8 września 2015 r. uchwałą nr 156/2015 Rady Ministrów.

Programu Budowy Dróg Krajowych na lata 2014-2023 (z perspektywą do 2025 r.) określa kierunki działań oraz priorytety inwestycyjne w zakresie rozwoju sieci dróg krajowych w Polsce.

Program dokonuje diagnozy stanu obecnego sektora drogowego, definiuje zarówno cele planowane do osiągnięcia, jak i kluczowe obszary stanowiące tzw. wąskie gardła w transporcie osobowym i towarowym oraz odnosi się do zobowiązań i wyzwań, jakie stoją przed Polską w najbliższym czasie.

Dokument ten zakłada dokończenie budowy ciągów dróg A i S oraz budowę 57 obwodnic w ciągach dróg krajowych.

Na realizację inwestycji ujętych w Programie przewiduje się kwotę 107 mld zł.

Realizacja wszystkich zadań inwestycyjnych pozwoli na stworzenie sieci autostrad oraz dróg ekspresowych w ramach następujących ciągów komunikacyjnych: A1, A2, A4, A18, S1, S2, S3, S5, S6, S7, S8, S10, S11, S12, S17, S19, S22, S51, S61, S69 oraz S74.

W Wielkopolsce realizowane są budowy dróg ekspresowych S5, S10 i S11.

Ponadto w Programie znajduje się lista mniejszych zadań inwestycyjnych z zakresu poprawy bezpieczeństwa ruchu drogowego tzw. Program Likwidacji Miejsc Niebezpiecznych.

Korzystając z tych funduszy Generalna Dyrekcja Dróg Krajowych i Autostrad realizowała zadania na sieci dróg krajowych w Wielkopolsce co przyczyniło się do poprawy bezpieczeństwa ruchu drogowego oraz spowodowało poprawę komfortu jazdy.





  1. Przebudowy i remonty na istniejącej sieci dróg.

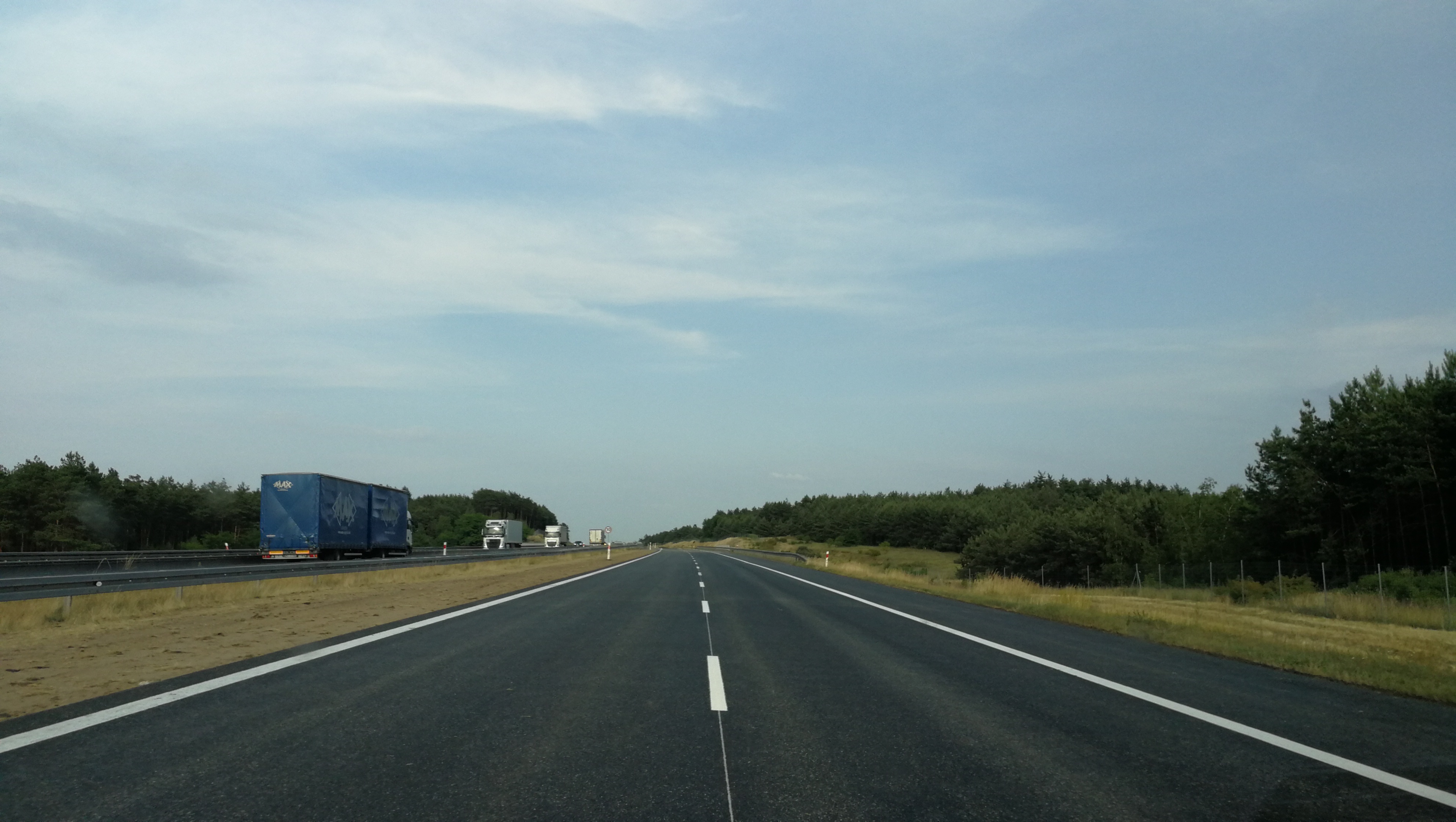

  • Remont  A2 Konin – Koło- Dąbie III etap, dług. 10,3 km x 2 jezdnie = 20,6 km.
  • Remont DK 10 na odc. Nowa Łubianka, Stara Łubianka oraz obw. Piły o łącznej dł. 8,955 km.
  • Remont DK 10 na odc. Okaliniec – Kosztowo i obw. Wyrzyska – gran. woj. na dł. 11,447 km
  • Remont DK 11 Koszuty Huby – Środa Wlkp. na dług. 6,5 km
  • Remont dk 11 na odc. Środa Wlkp. – Miąskowo i  Murzynówko – Krzykosy na dł. 11,8 km (zadanie 2 letnie w trakcie realizacji)

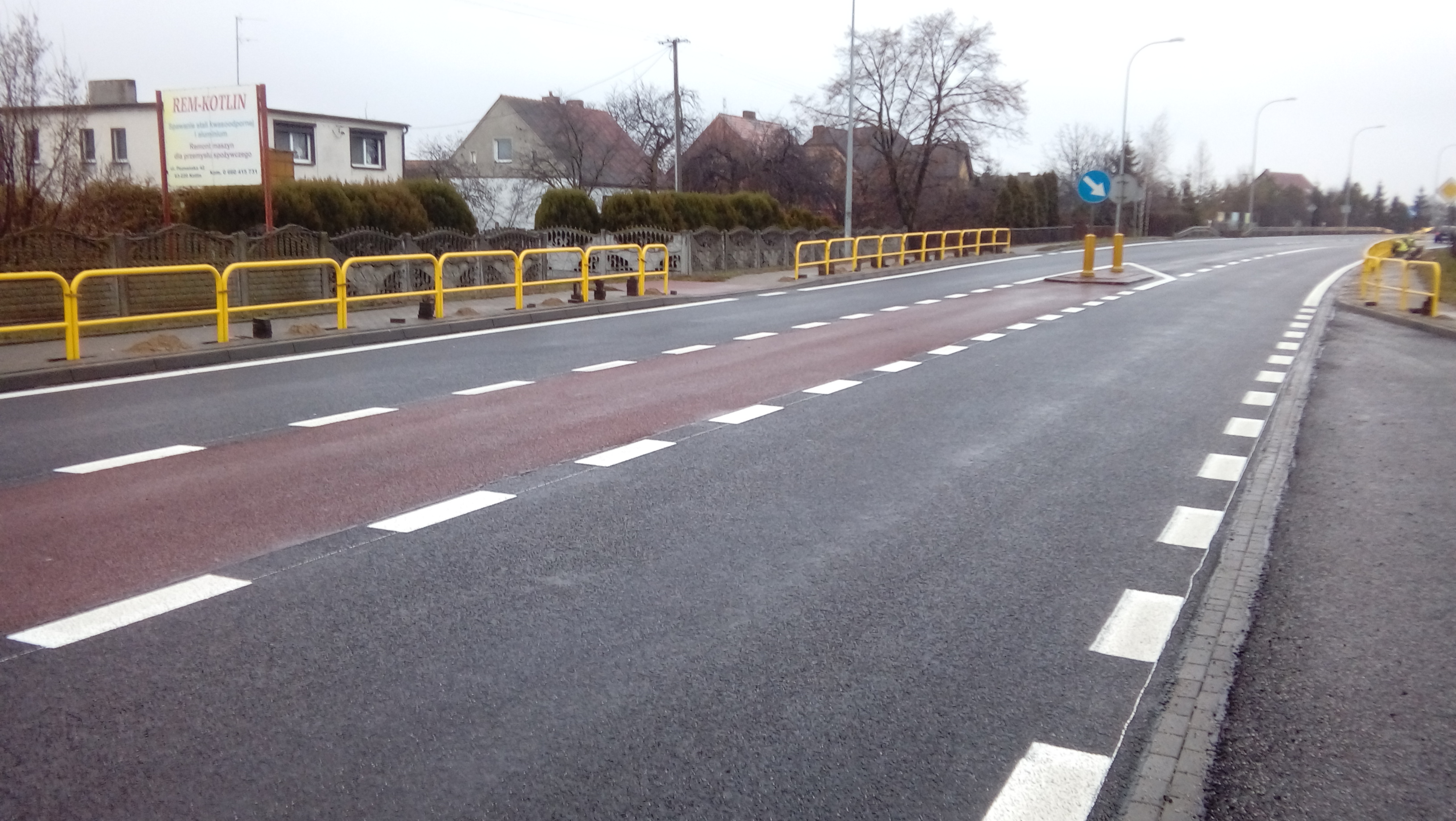

  • Remont dk 11 w m. Kotlin na dł. 2,0 km.
  • Remont dk 11 na odc. Pleszew – Dobra Nadzieja oraz w m. Wyszki na łącznej dług. 2,520 km.
  • Remont DK 11 Kórnik - Koszuty Huby  z podziałem na zadania:

                 - remont DK 11 Kórnik - Koszuty Huby o długości 4,997 km

                - lewoskręt na skrzyżowaniu DK 11 w m. Dębiec, razem dług. 5,272 km (zadanie  2 letnie).

  • Remont DK 12 w m. Jaraczewo , długości 2,727 km (zadanie 2 letnie).
  • DK 12 w m. Lasocice w Ramach PBDK - PLMN Przebudowa skrzyżowania, dług. 0,450 km.
  • DK 15 na odc. Zduny - Krotoszyn - Budowa ciągu pieszo-rowerowego, dług. 3,580 km.
  • DK 25 w województwie wielkopolskim na odc. Russów – Kolonia Kokanin - budowa lewoskrętów, sygnalizacji świetlnych i przebudowa skrzyżowań DK  25 na odc. Rusów – Kokanin, łączna dług. 1,050 km (zadanie 2 letnie w trakcie realizacji).
  • Budowa ciągu pieszo –jezdnego w ciągu DK 25 na odc. Ślesin – Lubomyśle, dług. 0, 585 km
  • Remont dk 32 na odc. Grodzisk Wlkp. – Ptaszkowo dług. 2,4 km.
  • DK 36 na odcinku Sarnowa – Miejska Górka. Budowa ciągu pieszo – rowerowego, dług. 3,983 km.
  • Rozbudowa drogi krajowej nr 72 w m. Tuliszków , dług. 1,1 km (zadanie 2 letnie w trakcie realizacji).
  • DK 72 w m. Słodków w Ramach PBDK - PLMN - Przebudowa skrzyżowania  wraz z budową lewoskrętów oraz budową sygnalizacji świetlnej; dług. 0,2km.
  • DK 72 na odcinku Janowice –Żdżary -  Budowa ciągu pieszo - rowerowego dł. 0,310 km.
  • DK 72 na odcinku Janowice –Żdżary -  Budowa ciągu pieszo - rowerowego dł. 0,310 km.

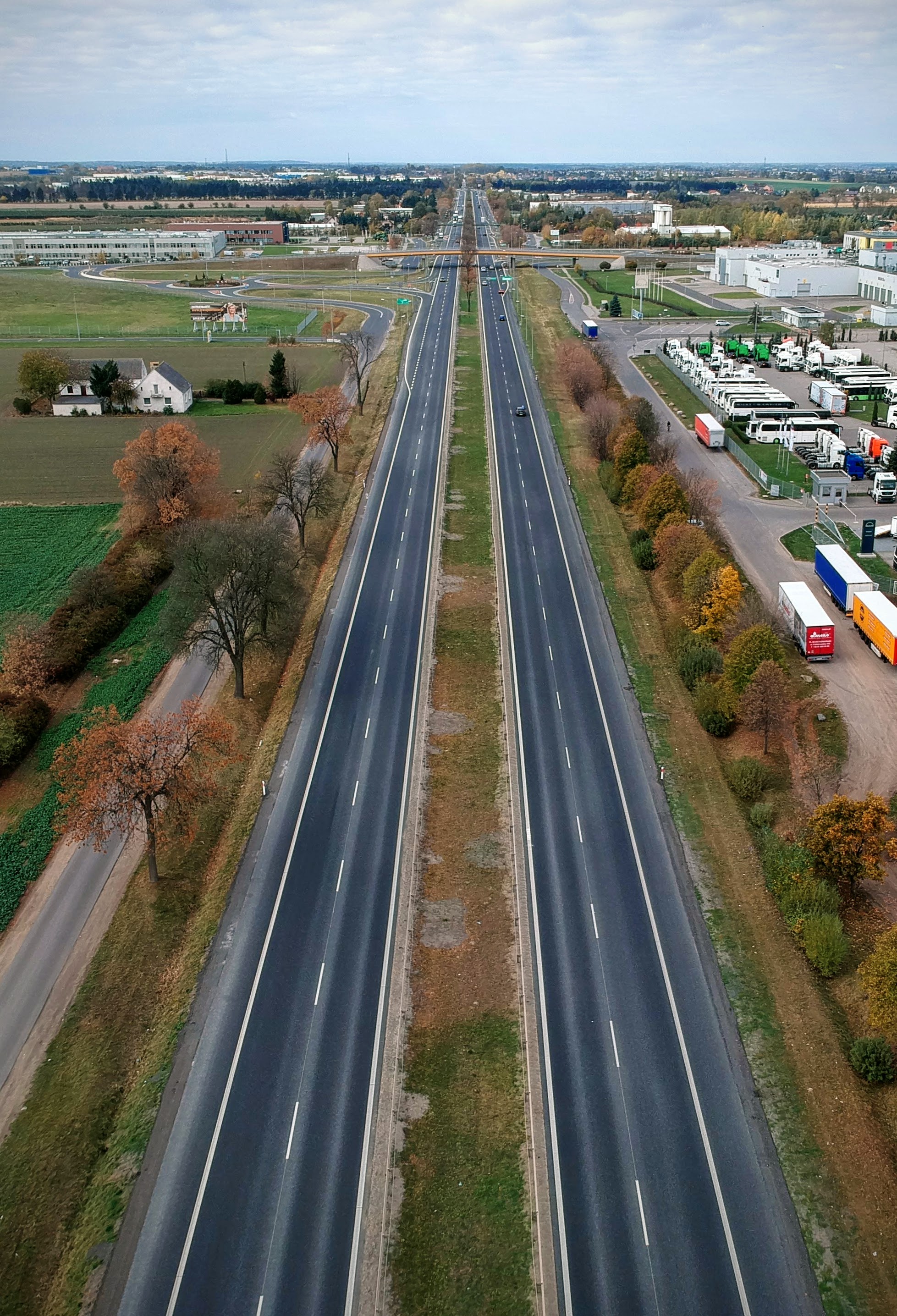

  • Przebudowa nawierzchni w ramach rozbudowy DK 92 na odcinku: gr. woj. (Trzciel) – Miedzichowo – Rondo Bolewicko , Rondo Bolewicko – Bolewice  długość 16,177 km wraz z rozbudową skrzyżowania DK 92 z drogą wojewódzką nr 305 w m. Bolewice.

GDDKiA  GDDKiAGDDKiA



  1. Bezpieczeństwo ruchu drogowego – sygnalizacje świetlne:

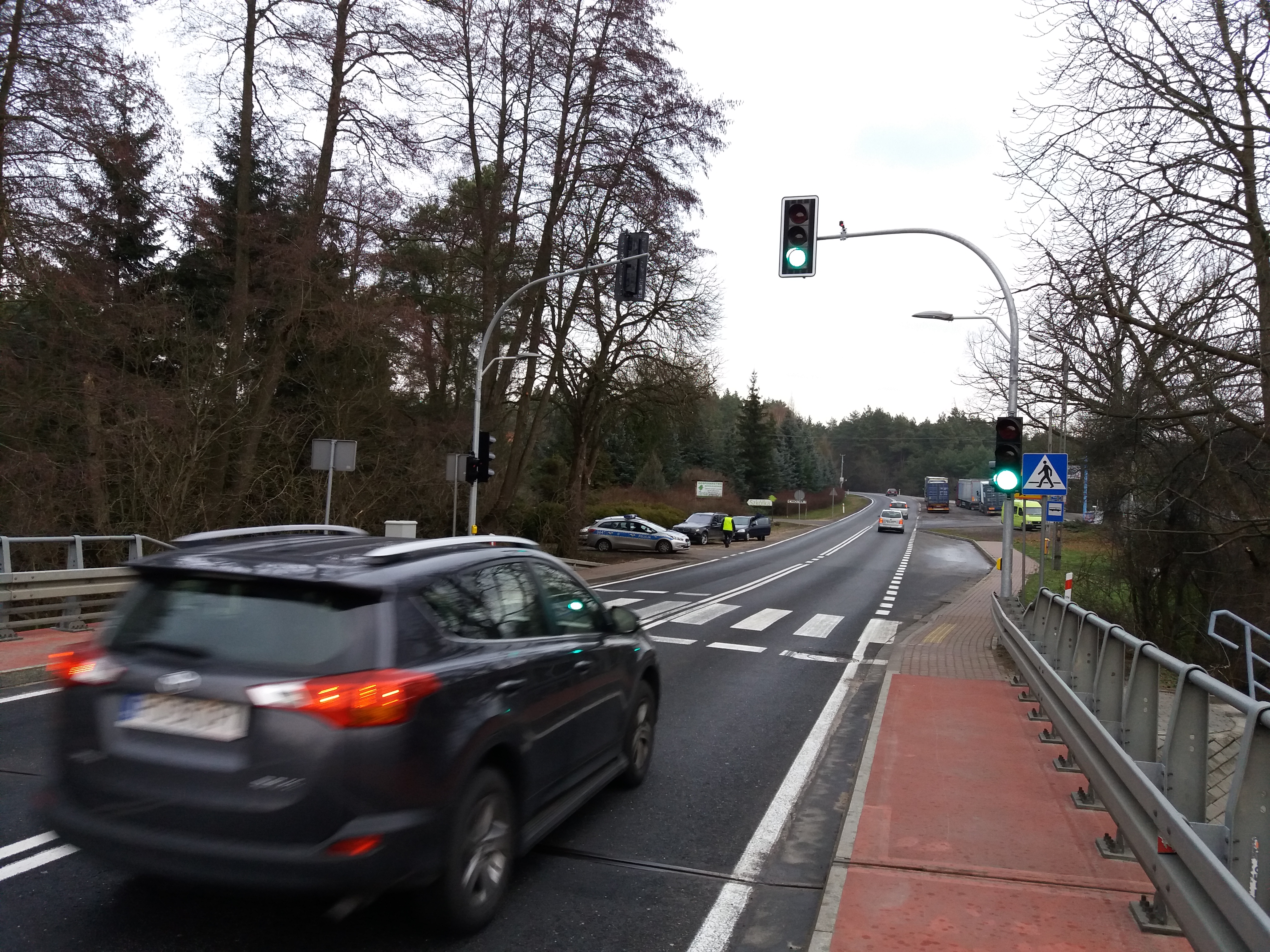

  • DK11 Chludowo, Gościejewo,  Płytnica, Dobrzyca, Wolica Pusta
  • DK12 Lasocice na  skrzyżowaniu drogi krajowej nr 12 z drogą powiatową  w kierunku  na Święciechowę  oraz  Przybyszewo.

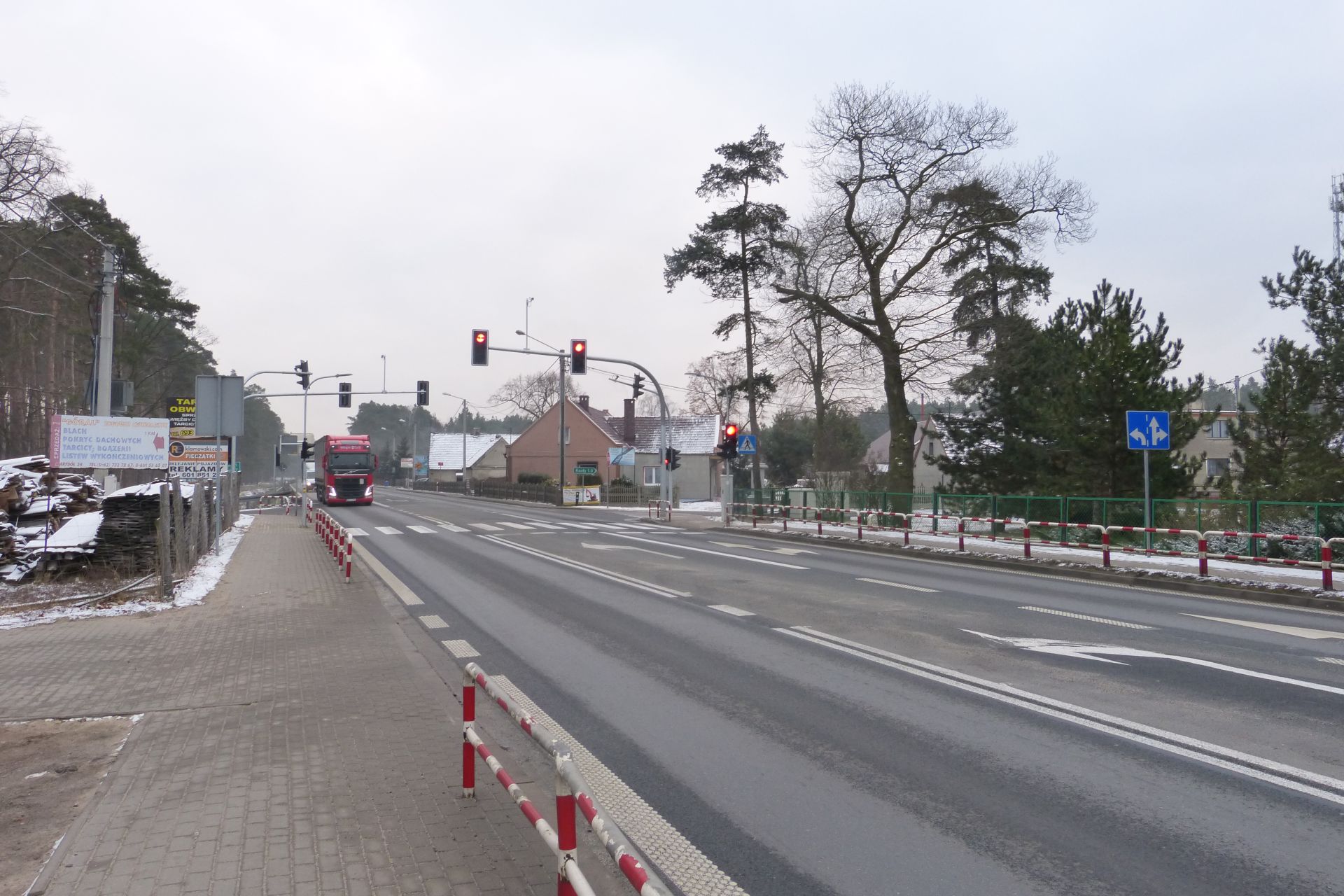

  • DK25  Czekanów, Honoratka, Niedźwiedź

       GDDKiA                 GDDKiA



W 2018 roku zrealizowano łącznie:

  • nowych odcinków nawierzchni – 93,870 km
  • pozostało w realizacji (zadania 2 letnie) - 13,950 km
  • ścieżek pieszo – rowerowych – 8,458 km
  • sygnalizacji świetlnych – 11 w tym 3 wzbudzane.







GDDKiA   GDDKiA

  1. Remonty obiektów mostowych
  • Renowacja powłok malarskich na dźwigarach dwóch mostów w ciągu autostrady A2 w m. Janów.
  • Remont mostu przez rzekę Wartę w ciągu DK nr 11 w m. Oborniki wraz z przeprawą tymczasową.

Wykonawca kończy prace projektowe, uzyskał niezbędne pozwolenia orazrozpoczyna budowę mostu tymczasowego która potrwa do końca I kwartału bieżącego roku.Po wybudowaniu przeprawy i przełożeniu ruchu wiosną rozpocznie się  gruntowny remont istniejącego mostu który potrwa do końca roku

  • Remont mostu i kładki dla pieszych w ciągu drogi krajowej nr 11 4 na Rudzie – cieku z zalewu Koszyce do Gwdy w m. Piła

Zaawansowanie prac na koniec roku wynosi 44%. Planowany termin ukończenia robót budowlanych to I półrocze 2019r..

  • Budowa mostu przez rzekę Ner w m. Brzezie w ciąg drogi krajowej nr 12

Zaawansowanie na kontrakcie wynosi 78%.Zakończenie inwestycji planowane jest na koniec czerwca 2019r.

  • Remont mostu przez rzekę Wrześnicę w ciągu drogi krajowej nr 15 w m. Września

Umowę z firmą "VEKTOR" z Jarocina udało się podpisać w dniu 6 września 2018r. Prace zakończyłysię 9 listopada 2018r. Wartość wykonanych prac wyniosła 776 tysięcy zł.

  • Przebudowa mostu przez rzekę Polska Woda w ciągu drogi krajowej nr 25 w m. Chojnik

Umowa z Wykonawcą – firmą Jawal z Kielc –została podpisana w dniu 3 października 2018. Zakończenie realizacji zadania planowane jest z końcem sierpnia 2019. W ubiegłym roku Wykonawca sporządził projekt mostu tymczasowego. Umowna wartość prac budowlanych wynosi ponad 3 mln złotych.

  • Prace konserwacyjno – naprawcze przejścia podziemnego pod drogą krajową nr 92 w Przeźmierowie

Umowę z wykonawcą firmą Mosty Poznań sp. z o.o. podpisano 4 lipca 2018r. Prace prowadzono pomiędzy 23 lipca 2018, a 20 listopada 2018. Wartość wykonanych prac wyniosła 1 377 tysięcy złotych.





DROGI EKSPRESOWE

Oprócz zadań z zakresu poprawy bezpieczeństwa ruchu drogowego oraz remontów dróg i obiektów mostowych wykonywanych na sieci, realizowane były w Wielkopolsce także budowy dróg ekspresowych.

Zakończono następujące inwestycje :

  • S11 I etap  obwodnicy  Kępna

Długość odcinka:  3,6 km,

Wykonawca: Budimex S.A.

Wartość robót:   73 mln PLN brutto,

Termin zakończenia:  23.05.2018





 GDDKiA  GDDKiA



  • S5 odcinek Leszno Południe - Kaczkowo

Długość odcinka:  9,5 km

Wykonawca:  Budimex S.A.

Wartość robót:   232 mln  PLN brutto

Ilość obiektów inżynierskich: 6 szt.

Termin zakończenia:  05.10.2018

GDDKiA



  • 5 odcinek  Radomicko - Leszno Południe

Długość odcinka:  19,5 km

Wykonawca:  Mota-Engil Central Europe S.A.

Wartość robót:   443 mln  PLN brutto

Ilość obiektów inżynierskich: 16 szt.

Termin zakończenia:  09.11.2018





GDDKiA  GDDKiA

Budowa drogi ekspresowej S5 odc.  Radomicko- Kaczkowo   jest dofinansowana  ze Środków Programu Operacyjnego Infrastruktura i Środowisko( POIŚ )  perspektywy finansowej UE na lata 2014-2020.

GDDKiA



  • S5 Poznań  – Wronczyn –dł. 15,9km

Wykonawca : Toto Construzioni Generali i VianiniLavori S. p. A.

Zadanie realizowane w systemie Buduj. Umowa opiewa na ponad 529 mln zł brutto.



Kierowcy mogą już korzystać z jednej jezdni przyszłej drogi ekspresowej S5 na odcinku od Poznania do Wronczyna o długości ponad 16 km.  Trasa została udostępniona na zasadzie przejezdności, co oznacza, że prace będą nadal prowadzone na drugiej jezdni oraz poza korpusem drogi. Planowany termin zakończenia prac i przekazania kierowcom całej trasy do użytku to połowa 2019 roku.  Wartość kontraktu to około 530 mln zł.



GDDKiA



Budowa drogi ekspresowej S5 odc. Poznań – Wronczyn jest dofinansowana ze Środków Programu Operacyjnego Infrastruktura i Środowisko (POIŚ) perspektywy finansowej UE na lata 2014-2020.

GDDKiA



Inwestycje w realizacji



  • S5 Wronczyn - Kościan Płd. – dł. 18,9 km

Wykonawca : Budimex S.A

Zadanie realizowane w systemie Projektuj i Buduj.

Umowa opiewa na ponad 359 mln zł brutto.

Planowany termin zakończenia budowy: IV kwartał 2019r.





  • S5 Kościan Płd. –  Radomicko dł.15,7

Wykonawca : Mota-Engil Central Europe S.A.

Zadanie realizowane w systemie Projektuj i Buduj.

Umowa opiewa na ponad 303 mln zł brutto.

Planowany termin zakończenia budowy: IV  kwartał 2019r.



Budowa drogi ekspresowej S5 odc. Wronczyn - Radomicko jest dofinansowana ze Środków Programu Operacyjnego Infrastruktura i Środowisko (POIŚ) perspektywy finansowej UE na lata 2014-2020.





GDDKiA



S11 Budowa obwodnicy Kępna (II etap) dł. 6,8 km

  • Umowę na roboty w systemie P&B II podpisano w 2017r
  • czas realizacji umowy na roboty z projektowaniem ok. 34 miesięcy (bez okresów zimowych)
  • uzyskanie ZRID – I kwartał 2019 r.
  • rozpoczęcie robót – II kwartał 2019 r.
  • zakończenie robót (cykl 19-22 m-ce) – III kwartał 2021 r.
  • wartość zadania – ok. 165,0 mln zł (prace przygotowawcze, roboty, nabycie gruntów)





Inwestycje  na etapie prac studialnych:



S10 Piła – Wyrzysk



W dniu 7 września 2018 r. podpisano umowę z Wykonawcą na opracowania projektowe czyli Studium Korytarzowe (SK), Studium Techniczno-Ekonomiczno-Środowiskowe (STEŚ), Materiały do Decyzji o Środowiskowych Uwarunkowaniach (MdDŚU) wraz z uzyskaniem Decyzji o Środowiskowych Uwarunkowaniach (DŚU), Koncepcja Programowa (KP).

Projektowany odcinek drogi ekspresowej S10 rozpoczyna się w miejscu dowiązania się do projektowanego węzła „Piła Wschód” budowanego w ramach obwodnicy Piły w ciągu wspólnego przebiegu dróg S10 i S11. Koniec odcinka będzie  połączony  z  docelowym dwujezdniowym przekrojem obwodnicy Wyrzyska w ciągu drogi S10.

Długość projektowanego odcinka: ok. 31 km

Liczba pasów ruchu: 2x2

Szerokość pasa ruchu: 3,5 m

Droga klasy S

Wykonawca: AECOM Polska Sp. z o.o.

Umowny termin zakończenia opracowań to II kwartał 2022

Umowa opiewa na około 6 mln zł. brutto

Planowany termin ogłoszenia przetargu na budowę, pod warunkiem uzyskania finansowania, to połowa roku 2022 r.



S11 w Wielkopolsce



Obecnie w opracowaniu są:



1. S11 odc. Szczecinek – Piła – dł. 73 km

Wartość umowy: 8 250 767,43

Wykonawca: AECOM Polska Sp. z o.o.,  Warszawa

Data podpisania umowy: 30.01.2018

Termin opracowań: 03.2022

Możliwy termin budowy: 2022-2026



2. S11 odc. Obwodnica Piły i Ujścia - dł. 23 km

Wartość umowy: 3 017 525,53

Wykonawca: TRANSPROJEKT GDAŃSKI Sp. z o.o.

Data podpisania umowy: 11.09.2006

Termin opracowań: 05.2018

Możliwy termin budowy: 2019-2026





3. S11 odc. Ujście – Oborniki – 49 km

Wartość umowy: 6 992 931,30

Wykonawca: TRAKT Sp. z o.o. Sp.k.

Data podpisania umowy: 17.01.2018

Termin opracowań: 03.2020

Możliwy termin budowy: 2022-2026



4.S11 odc. Oborniki – Poznań wraz z obwodnicą Obornik- 23 km

Wartość umowy: 3 791 284,35

Wykonawca: AECOM Polska Sp. z o.o. ,  Warszawa

Data podpisania umowy: 37.01.2018

Termin opracowań: 11.2019

Możliwy termin budowy: 2021-2024



5. S11 odc. Kórnik – Ostrów Wlkp.- dł. 96 km

Wartość umowy: 11 683 746,63

Wykonawca: JPL Project Sp. z o.o. , Warszawa

Data podpisania umowy: 17.01.2018

Termin opracowań: 03.2020

Możliwy termin budowy: 2022-2026



6. S11 odc. Ostrów- Kępno dł. 31 km

Wartość umowy: 4 992 268,65

Wykonawca: TRAKT Sp. z o.o. Sp.k.,  Katowice

Data podpisania umowy: 30.01.2018

Termin opracowań: 03.2020

Możliwy termin budowy: 2022-2026



 Zakończył się pierwszy etap związany z wyznaczeniem korytarzy dla S11 w Wielkopolsce. Wykonane Studium Korytarzowe określa lokalizację pasa terenu pod nowe zamierzenie drogowe, z uwzględnieniem regionalnych i lokalnych uwarunkowań geograficznych, przyrodniczych i społecznych. Zaczynamy pracę nad kolejnym etapem a mianowicie Studium Techniczno- Ekonomiczno –Środowiskowym (STEŚ), gdzie w poszczególnych korytarzach Projektant wkreśli oś drogi, określi jej niweletę, a także opracuje powiązania z istniejącą siecią drogową, rozwiąże problemy obsługi terenów przyległych oraz zaproponuje sposoby pokonania przeszkód terenowych ( obiekty inżynierskie) czy też kolizji z istniejącą infrastrukturą techniczną. Przeprowadzone będą również konsultacje społeczne, w ramach których odbędą się otwarte spotkania z mieszkańcami.  Umożliwi to wszystkim zainteresowanym zapoznanie się z proponowanymi wariantami przebiegu drogi, jak również wyrażenie opinii oraz złożenie uwag i wniosków w odniesieniu do nich.

Po uzyskaniu DŚU, opracowaniu Koncepcji Programowej i zagwarantowaniu finansowania możliwe będzie ogłoszenie przetargu w formule Projektuj i Buduj z trzyletnią perspektywą realizacji





Opracowania projektowe dla Rozbudowy drogi krajowej nr 25 na odcinku Ostrów Wielkopolski –Kalisz – Konin.

Wartość umowy: 7 992 540,00 zł brutto

Wykonawca: Transprojekt Gdański, Pracowania w Warszawie

Data podpisania umowy: 07.10.2016r.

Termin opracowań: 03.2020

Możliwy termin budowy: 2022-2024





Zachęcamy do zaglądania na stronę internetowa gdzie na bieżąco zamieszczane są aktualne informacje na temat działań GDDKiA- www.archiwum.gddkia.gov.pl
