Znajdują się Państwo na stronie GDDKiA.gov.pl. Poniżej prezentujemy instrukcję instalacji darmowego czytnika ekranu wykorzystującego syntezator oparty na głosie aktora. Dotyczy to systemów operacyjnych rodziny Windows, ponieważ systemy operacyjne firmy Apple posiadają już wbudowane rozwiązanie o nazwie Voice Over.
Instalacja darmowego czytnika ekranu:
Oddział w Bydgoszczy
ul. Fordońska 6
85-085 Bydgoszcz
tel. centr. 52 323 45 00
fax 52 323 45 04
NIP 554-22-52-485
e-mail: sekretariat_byd@gddkia.gov.pl
Oddział w Gdańsku
ul. Subisława 5
80-354 Gdańsk
tel. centr. 58 511 24 00
fax 58 511 24 05
NIP 584-24-56-536
e-mail: sekretariat_gdansk@gddkia.gov.pl
Oddział w Białystoku
ul. Zwycięstwa 2
15-703 Białystok
tel. centr. 85 664 58 00
fax 85 651 37 83
NIP 542-27-52-914
Oddział w Katowicach
ul. Myśliwska 5
40-017 Katowice
tel. centr. 32 258 62 81
fax 32 259 87 10
NIP 954-24-02-923
e-mail: kat_sekretariat@gddkia.gov.pl
Oddział w Kielcach
ul. Paderewskiego 43/45
25-950 Kielce
tel. 41 34 03 900, 41 345 74 31
fax 41 366 48 04
NIP 657-03-86-703
e-mail: sekretariat_kielce@gddkia.gov.pl
Oddział w Krakowie
ul. Mogilska 25
31-542 Kraków
tel. centr. 12 417 25 00
fax 12 411 01 18
NIP 675-12-72-475
e-mail: sekretariat_krakow@gddkia.gov.pl
Oddział w Lublinie
ul. Ogrodowa 21
20-075 Lublin
tel. 81 532 70 61
fax 81 743 71 68
NIP 712-24-27-134
e-mail: sekretariat_lublin@gddkia.gov.pl
Oddział w Łodzi
ul. Irysowa 2
91-857 Łódź
tel. centr. 42 233 96 00
fax 42 233 96 08
NIP 725-17-13-273
e-mail: sekretariat_lodz@gddkia.gov.pl
Oddział w Olsztynie
ul. Warszawska 89
10-083 Olsztyn
tel. centr. 89 521 28 00
fax 89 527 23 07
NIP 739-32-79-711
Oddział w Opolu
ul. Niedziałkowskiego 6
45-085 Opole
tel. centr. 77 401 63 00
fax 77 454 44 68
NIP 754-00-03-773
e-mail: sekretariat_opole@gddkia.gov.pl
Oddział w Poznaniu
ul. Siemiradzkiego 5a
60-763 Poznań
tel. centr. 61 866 88 21
fax 61 864 63 69
NIP 779-21-73-262
e-mail: sekretariat_poznan@gddkia.gov.pl
Oddział w Rzeszowie
ul. Legionów 20
35-959 Rzeszów
tel. centr. 17 853 40 71 do 74
fax 17 853 64 84
NIP 813-11-06-223
Oddział w Szczecinie
Al. Bohaterów Warszawy 33
70-340 Szczecin
tel. centr. 91 432 53 00
fax 91 484 39 97
NIP 852-23-53-687
Oddział w Warszawie
ul. Mińska 25
03-808 Warszawa
tel. centr. 22 209 25 00
fax 22 698 60 45
NIP 113-20-97-244
Oddział w Wrocławiu
ul. Powstańców Śląskich 186
53-139 Wrocław
tel. centr. 71 334 73 00
fax 71 367 17 69
NIP 899-24-41-331
Oddział w Zielonej Górze
ul. Boh. Westerplatte 31
65-950 Zielona Góra
tel. centr. 68 327 10 68
fax 68 325 34 68
NIP 929-01-16-588
e-mail: sekretariat_zga@gddkia.gov.pl
ROBOTY DROGOWE
Aktualnie prowadzone są następujące roboty:
• Wzmacnianie wysokich nasypów stabilizacją cementem lub geosiatką;
• Przygotowanie podłoża do wykonywania kolejnych warstw konstrukcyjnych nawierzchni;
• Realizacja robót ziemnych w zakresie nasypów, wykopów, profilowania skarp i rowów drogowych oraz górnej warstwy nasypu (GWN);
• Realizacja warstw konstrukcyjnych tj. warstwa mrozoochronna, podbudowa z kruszywa;

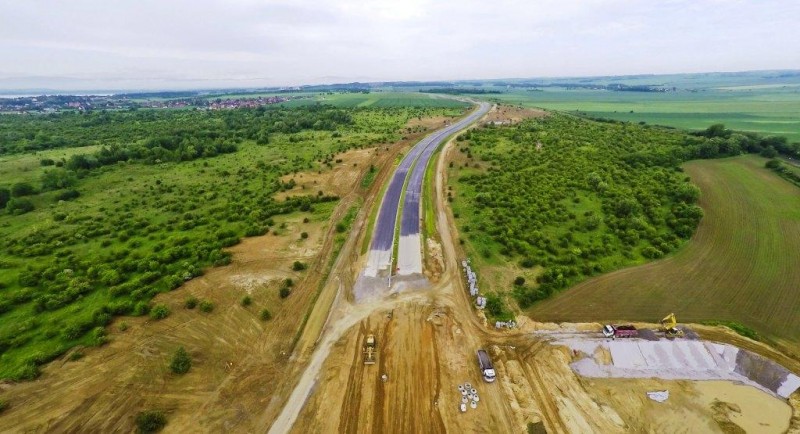

• Wykonywanie robót bitumicznych w zakresie warstwy podbudowy asfaltowej, warstwy wiążącej, warstwy ścieralnej SMA;
• Montaż sączków podłużnych w pasie rozdziału i poboczach;
• Wykonywanie krawężników i ścieków monolitycznych metodą ślizgową;
• Układanie krawężników kamiennych;

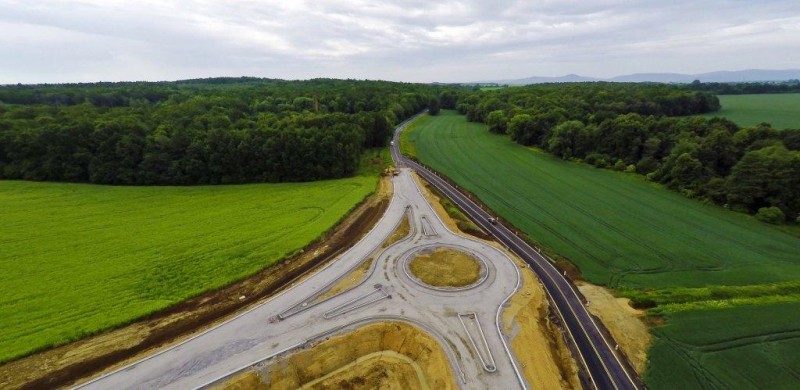

• Nawierzchnie z kostki brukowej w obrębie ronda Goświnowice, węzła Nysa, ronda Wyszków, ronda Niwnica i zatok autobusowych;
• Humusowanie z obsianiem nasionami trawy;
• Zakończono wzmacnianie podłoża gruntowego (stabilizacja gruntu, materace z geosyntetyków).
Zaawansowanie robót drogowych:
Roboty przygotowawcze – usunięcie humusu: 99%
Wzmacnianie podłoża (kolumny betonowe, żwirowe, materace geosyntetyczne) - zakończono
Wykonanie wykopów w gruntach nieskalistych: 87%
Wykonanie nasypów: 88%
Przygotowanie podłoża pod warstwy konstrukcyjne nawierzchni: 57%
Wykonanie warstwy mrozoochronnej: 84%
Wykonanie podbudowy pomocniczej z kruszywa: 73%
Podbudowa AC: 67%
Warstwa wiążąca: 56%
Warstwa ścieralna SMA: 11%
Nawierzchnie z kostki brukowej: 10%
Roboty wykończeniowe: 48%
OBIEKTY INŻYNIERSKIE
Obiekty mostowe:
Obecnie trwają roboty na wszystkich 14 obiektach mostowych. Na większości obiektów wykonano wszystkie fundamenty i podpory (na 13 z 14 obiektów). Dotychczas zabetonowano 6 z 14 całkowitych ustrojów nośnych (WN4, WC5, WC6, WN6, WN7, WN3). Dodatkowo w maju zabetonowano lewą nitkę ustroju obiektu WC3 oraz przęsło 3-4 i 7-8 ustroju obiektu M1. W zaawansowanym stadium znajduje się ustrój obiektu M2.
Ponadto wykonywane są roboty w poniższych asortymentach:
• Prace zbrojarskie, szalunkowe oraz betoniarskie (fundamenty, podpory, ustroje nośne, płyty przejściowe);
• Roboty izolacyjne powierzchni betonowych;
• Zasypki fundamentów i korpusów;
• Roboty przyobiektowe (murki oporowe, umocnienia stożków);
• Roboty związane z wyposażeniem obiektów (deski gzymsowe, kapy chodnikowe, krawężniki itd.).
Zawansowanie robót na obiektach mostowych:
roboty przygotowawcze – 100%
fundamenty – 98%
korpusy podpór i konstrukcje oporowe – 94%
ustroje nośne - 61%
łożyska – 83%
urządzenia dylatacyjne – 25%
odwodnienie – 21%
izolacje cienkie– 80%
roboty ziemne – 78%
wyposażenie (krawężniki, kapy chodnikowe, balustrady, bariery itp.) – 4%
roboty przyobiektowe (płyty przejściowe, umocnienia stożków) – 11%
roboty nawierzchniowe i zabezpieczenia – 3,5%
Przepusty ramowe:
Obecnie trwają roboty na 9 z 9 przepustów ramowych, w tym na 8 prace są na etapie końcowym.
Przepusty rurowe:
Wykonano 38 z 48 przepustów rurowych.
ROBOTY BRANŻOWE
Aktualnie prowadzone są następujące roboty:
• Przebudowa sieci drenarskiej
• Budowa kanalizacji deszczowej
• Budowa oświetlenia
• Zasilanie obiektów
• Budowa kanału technologicznego
• Zbiorniki (retencyjne, retencyjno-infiltracyjne)
Zaawansowanie robót branżowych:
Przebudowa kanalizacji sanitarnej: usunięto wszystkie kolizje (7 kolizji)
Przebudowa sieci wodociągowej: usunięto wszystkie kolizje (7 kolizji)
Przebudowa sieci gazowej: usunięto wszystkie kolizje (4 kolizje)
Przebudowa kanalizacji deszczowej: usunięto kolizję (1 kolizja)
Przebudowa sieci energetycznych: usunięto 23 z 25 kolizji
Przebudowa sieci teletechnicznych: usunięto wszystkie kolizje (11 kolizji)
Przebudowa sieci drenarskiej – 60%
Budowa kanalizacji deszczowej – 50%
Budowa kanału technologicznego – 59,5%
Budowa oświetlenia (6 szt.) - zakończono 0 szt.
Zasilanie obiektów: znaki aktywne, znaki zmiennej treści, stacje meteo, przepompownie (26 szt.) – zakończono 0 szt. Zbiorniki: retencyjne, retencyjno-infiltracyjne (12 szt.) - zakończono 0 szt.
PODSUMOWANIE
Stopień zaawansowania finansowego kontraktu, czyli robót odebranych i zafakturowanych wynosi około 46%.
